PLN UIP KLT Kejar Target Pembangunan Sistem Kelistrikan di IKN Nusantara

metroikn, Balikpapan – PT Perusahaan Listrik Negara (Persero) melalui PLN Unit Induk Pembangunan Kalimantan Bagian Timur (UIP KLT) menegaskan komitmen mewujudkan ketersediaan listrik saat peringatan hari kemerdekaan Republik Indonesia di Ibu Kota Negara (IKN) Nusantara tahun 2024 mendatang.

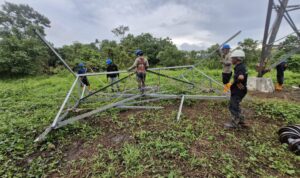

Sebagai upaya, PLN UIP KLT terus mematangkan persiapan melalui pembangunan Gardu Induk (GI) 150 kV Kariangau Ext Arah GIS 4 IKN, SUTT 150 kV Kariangau Landing Point GIS 4 IKN, dan GIS 4 IKN. Serta, pembangunan Saluran Kabel Tegangan Tinggi (SKTT) pertama di Kalimantan Timur.

General Manager (GM) PLN UIP KLT, Raja Muda Siregar, menyampaikan dukungan pihaknya terhadap kelancaran proses pembangunan IKN Nusantara.

“Bentuk nyata kami (PLN UIP KLT) tengah membangun beberapa proyek. Mulai dari GI 150 kV Kariangau hingga SKTT pertama di Kaltim,” katanya.

Penyelesaian pembangunan diharapkan sesuai dengan target yakni, pada bulan Mei 2024.

“Kami harap bisa sesuai target energize-nya di Mei tahun depan. Karena, kami juga akan men-support perhelatan upacara kemerdekaan RI yang direncanakan dilakukan di IKN Nusantara tahun depan,” tukas Raja.

Upaya yang dilakukan pihaknya diharapkan dapat mendukung agenda besar tersebut.

“Untuk itu, kami terus memantau progres pembangunan ini. Tentu kami berharap yang terbaik untuk IKN Nusantara,” tambahnya.

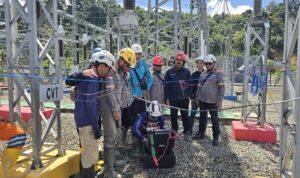

Sebagai informasi, hingga pertengahan Desember ini, progres prosentase pekerjaan untuk GI Kariangau Ext 2 LB sudah mencapai 45,10 persen, pembangunan SUTT 14,3 dan SKTT Kariangau GIS 4 IKN sebesar 8,8 persen.

“Tentu kami optimis bisa merampungkan dan mendukung kelancaran upacara bendera HUT RI di IKN Nusantara,” terangnya.

“PLN UIP KLT melaksanakan apa yang sudah menjadi penugasan. Tentu kami memerlukan dukungan semua pihak agar pekerjaan ini bisa selesai sesuai target,” tuturnya.

Untuk diketahui, selain SKTT 150 kV landing point GIS 4 IKN – GIS 4 IKN, PLN UIP KLT juga mendapat penugasan untuk membangun Gardu Induk (GI) 150 kV Kariangau Ext Arah GIS 4 IKN, SUTT 150 kV Kariangau Landing Point GIS 4 IKN, dan GIS 4 IKN.

“Proyek ini menjadi bagian penting dari sistem jaringan transmisi yang membentang dari Kalsel, Kalteng dan Kaltim (Kalseltengtim). Termasuk di dalamnya IKN,” ungkapnya.

Direktur Transformasi Hijau Otorita IKN (OIKN), Agus Gunawan, berharap pasokan listrik pada peringatan hari kemerdekaan RI, 17 Agustus 2024 mendatang, bisa beroperasi secara optimal. Saat ini, PLN tengah membangun banyak proyek untuk kelistrikan.

“Juga dengan energi hijau yang akan dipakai yakni PLTS,” sambungnya. Menurut dia, pembangunan IKN sebagai pekerjaan yang super prioritas sehingga target pelaksanaannya tercantum dalam UU Nomor 3 Tahun 2022 tentang Ibu Kota Negara dan Peraturan Presiden (Perpres) 63 Tahun 2022 tentang Perincian Rencana Induk IKN.
